今日四川 > 正文


岷江犍为航电枢纽三期围堰成功截流 年内将实现通航发电

来源:中国网    时间:2019-10-09 16:22:00    编辑:刘映红

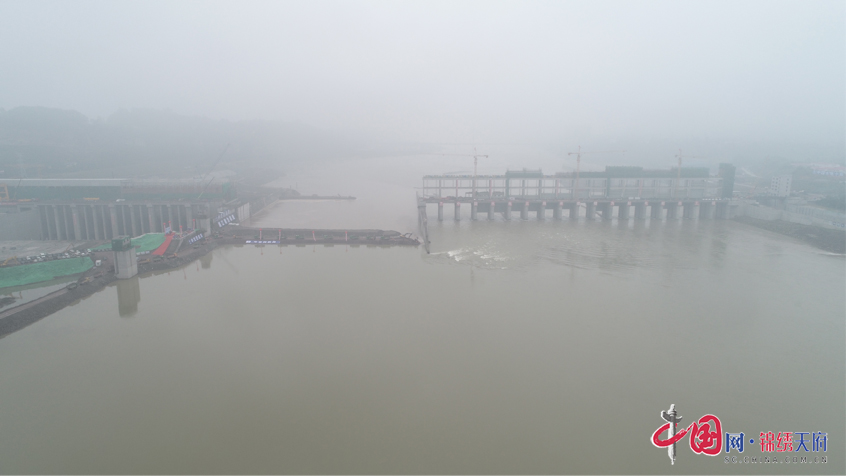

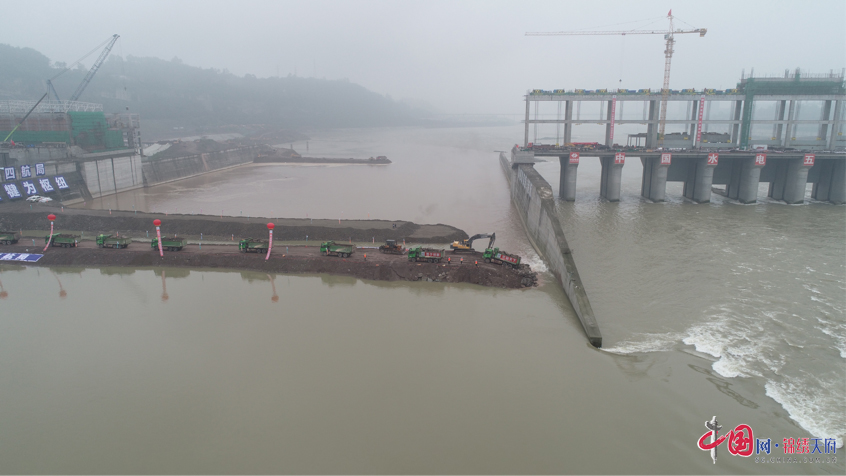

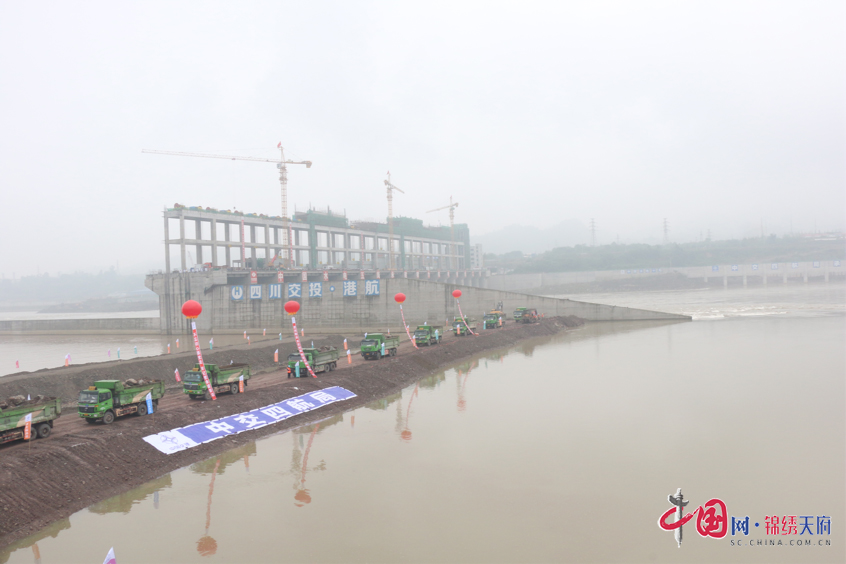

  10月9日,在四川乐山犍为县的岷江犍为枢纽建设现场,随着最后一段十余米长的“龙口”成功合龙,岷江犍为航电枢纽三期围堰截流圆满成功。


  岷江,是长江黄金水道的重要支流,向内连接成都平原、川南等主要经济发达地区,向外经长江沟通海洋,是深入四川省成都经济区最便捷的出海通道和四川重大装备运输的唯一水上通道。经过几次大的整治,岷江航道航道条件改善,目前已达Ⅳ级通航标准。

  岷江(乐山~宜宾段)162公里航道是《全国内河航道与港口布局规划》中的高等级航道之一,也是四川省纳入《长江经济带发展纲要》的重点项目之一。岷江港航电综合开发建设任务规划老木孔、东风岩、犍为、龙溪口四级航电枢纽渠化81公里航道,整治龙溪口至合江门81公里航道和建设乐山港等6个项目,总估算投资485亿元。


  犍为航电枢纽是岷江乐山至宜宾段162公里自上而下第三个梯级,也是最早启动实施的梯级,于2015年12月开工建设,工程概算总投资104.24亿元。截止目前,累计完成投资约72%,形象进度完成约75%。

  据悉,本次围堰截流,岷江犍为航电枢纽工程三期围堰截流左岸10孔泄洪闸,封闭临时航道,抬高上游水位后保证右岸船闸通航。三期围堰的成功与否直接决定着整个工程的成败,对于实现岷江犍为航电枢纽年底“蓄水、通航、发电”三大目标,确保2020年底项目建成投入运行具有极其重要的意义。

  下一步,犍为枢纽将于11月5日开始蓄水至通航水位高程326米,保证右岸船闸通航。同时,同步开展右岸船闸通航验收、大坝安全鉴定、蓄水验收及首台机组发电验收等工作。


  据四川省交通运输厅相关负责人介绍,岷江犍为航电枢纽建成后,预计2030年通过枢纽的过坝运量将达到1146万吨、2040年达到1694万吨,适应腹地经济社会发展需要。

  据了解,岷江港航电综合开发6个项目全部建成后,岷江(乐山~宜宾段)162公里将达到至3级航道,全年通行1000吨级船舶,预测到2030年全江货运量将达到至1860万吨,较2005年提升60倍,2040年达到2880万吨,对四川省构建畅通安全高效的现代综合交通运输体系,综合利用水资源,保障大件运输,推动沿江优势资源开发,促进经济社会长远发展具有极为重要的战略意义,有力的支撑四川省“四向拓展、全域开放”和交通强省战略的实施。(陈荣麒)


‖ 推荐专题

微信扫码
网页右上角按钮分享
