在川西高原海拔4600米处,一场人与自然的“肉搏战”已持续数月。这里没有旁观者,只有建设者、一台台打桩机,和一个关于“每一滴水、每一束光”的故事。

初春的川西高原,风依然凛冽。四川大唐国际甘孜水电开发有限公司丹巴巴底光伏项目建设现场,项目经理紧了紧衣领,目光紧盯眼前刚浇筑完成的光伏桩基。嘴唇上裂开的口子因刚才的微笑又渗出血来,他习以为常地抿了抿,指着远处说:“等这片光伏板铺满,就是高原上的一片蓝色海洋。”

该公司项目管理人员正在与施工单位讨论光伏桩基施工情况。

不久前,该公司信息群再传喜报——成功取得康定30万千瓦“源网荷储一体化”光伏项目开发权,这是四川公司在区域内获取的首个源网荷储示范项目,实现了零的突破。如果说丹巴的桩基浇筑是一场身体的攻坚,那么康定源网荷储的落地则是一场智慧的布局。高原之上的绿色版图,正从一地攻坚向多点开花加速延展。

光伏潮涌:数字背后的“高原肉搏战”

在丹巴项目建设现场,进场道路已全线贯通。截至目前,累计完成支架安装417组、阵列区道路开挖25公里、桩基钻孔38838个、预埋件浇筑14791根。

这些数字背后,是人与高原极限条件的较量。

“你们到这来可千万不要跑跳,小心高反!”项目经理笑着提醒我们。他的笑容里带着苦涩——项目部的16名管理人员,几乎每个人都经历过剧烈头痛、失眠、嘴唇干裂。

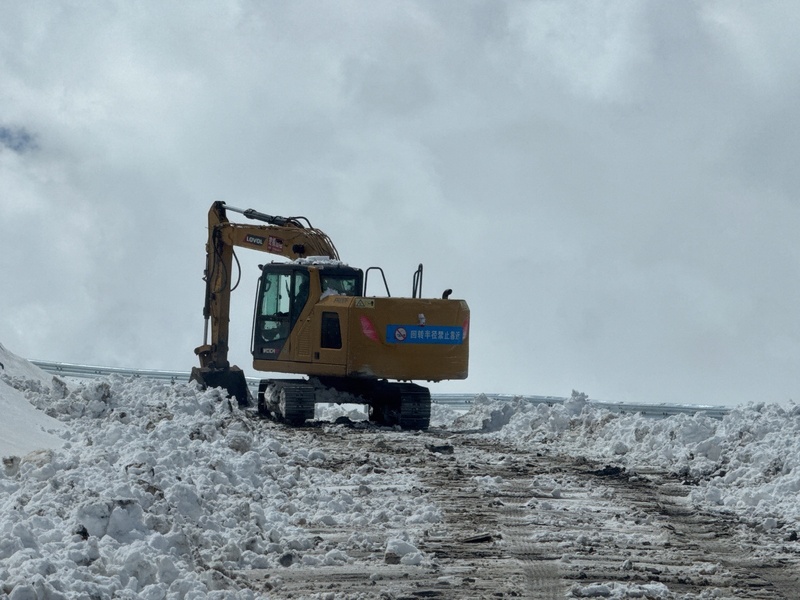

丹巴巴底光伏项目场区施工及道路积雪清理。

高原积雪消融迟缓,氧气含量低,持续低温与雨雪天气无疑是对人员和设备的多重考验。项目部成立临时党支部,将党旗插在施工第一线,党员干部带头冲锋在前。为抢抓工期,项目部提前部署,投入专业清雪设备,人机协同清理施工道路及作业面,最大限度减少降雪对施工的影响,确保各项工序按计划推进。

“尽管施工条件不如平原,但我们还是坚持工期与质量两手抓。比如这个预埋件混凝土浇筑,对温度有着严苛要求,我们只能抢抓气温回暖时段开展浇筑,然后用棉布层层包裹保温,同时严控浇筑速率,确保密实。”项目经理说道。

安全是工程建设的头等大事。项目现场布设的摄像头全部接入集团公司智慧工程管理系统,车辆闸机与人脸识别系统全面投用,千里之外的北京监控中心,可实时掌握现场施工情况,以智慧管控为项目稳步推进保驾护航。在建设过程中,项目部还精心打造了标准化样板示范方阵,将技术规范转化为“可看见的标准”。

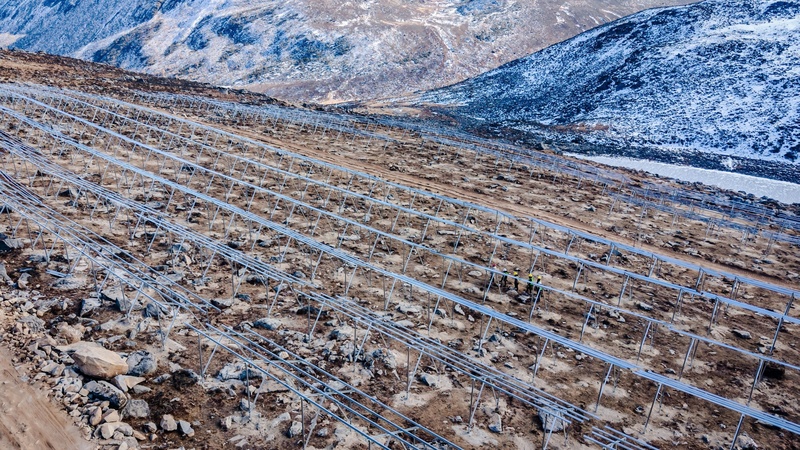

丹巴巴底光伏项目安装完成的支架。

而本次康定30万千瓦源网荷储一体化项目的成功获取,成为公司多能互补发展的又一重要支点,拟采用“绿电直连光伏直供”新增负荷的开发方式,为新型电力系统建设提供“大唐样板”。同时,该公司紧扣政策导向,提前谋划新能源资源配置,长河坝抽水蓄能项目计划年内启动项目纳规审批工作,构建“水光蓄”协同发展新格局。

水电赋能:每一滴水的“效益账本”

从丹巴沿大渡河下行近百公里,长河坝、黄金坪水电站的厂房里,水轮机昼夜轰鸣。

这里没有高原缺氧的困扰,却有一场无声的较量——在这日夜奔流的大渡河上,如何用极致的精度,去掂量每一滴水的能量。

“水电不能只靠天吃饭。”营销部负责人说,四川电力市场现货交易日益频繁,“什么时候发、发多少,都是实时要算的账。”

该公司深耕电力现货市场政策研究,深度分析市场供需关系,将经营目标和责任压实到市场交易一线,通过强化风险点分析与价格趋势预判,做细电量交易电价全流程管控举措,全力攻坚效益发电目标。

长河坝水电站中控室值班的职工。

运维、营销、财务经营一体化管理,加大与调度、上游电站沟通协调力度,充分发挥两级电站EDC调度优势,做好两级水库水位消落和出力安排,使各站机组出力达到最优分配。

“一次A修相当于给机组做一次‘开胸手术’。”检修负责人形容,“首次A修至关重要,我们在厂房里连续干了三个多月,熬到凌晨是常有的事。”

黄金坪水电站首台机组A修转子一次性成功吊出。

黄金坪水电站首台机组标准化A修圆满完成,累计执行运行操作超4000项、完成检修项目678项,修后机组各轴承摆度值、瓦温值较修前大幅优化,关键运行指标全面提升。

面对四川电网新能源装机占比持续提升带来的调频调峰调度压力,该公司充分发挥水电机组启停灵活、响应迅速的技术优势,全年累计执行一次调频指令超20万次,AGC调节精准度达99.6%,在枯水期最小出力工况下仍保持0.1%的调节精度,为四川电网频率稳定运行提供了坚实保障,获评“综合调频性能最优水电机组”。

初心如磐:温暖高原的另一束光

在高原搞建设,最难的不是技术,是人。丹巴项目现场,走快两步就喘,蹲下站起来就发懵。那种与平原迥异的生理极限,是每个新人都要闯的第一关。新来的年轻人第一次上去,熬过了剧烈头痛的72小时,眼神才从迷茫变得坚定。

丹巴巴底光伏项目现场投运的高压氧舱之一。

该公司始终将职工及广大建设者的生命安全与身体健康放在首位,把高压氧舱建在工程建设一线,成为大家最受欢迎的“能量补给站”。大家劳累、缺氧时,入舱吸氧休整,切实筑牢高原施工安全健康防线。

绿能筑梦,更要温暖同行。这份温暖不仅向着高原的建设者,也淌进了山脚下的百姓家。针对当地村落留守老人多、出行不便的情况,该公司“大唐石榴籽工作室”的志愿者们把服务送进家门,定期入户排查老旧线路隐患、更换节能灯泡,手把手教老人使用电器。在当地的广场,他们摆开桌椅,现场教心肺复苏、灭火器使用、家庭用电常识;联合四川民族学院举办企业开放日,让青年学子近距离感受清洁能源的魅力,读懂每一度电背后的坚守与担当。

该公司“大唐石榴籽工作室”志愿者现场教心肺复苏。

不仅如此,光伏项目的落地,也为这片土地带来了实实在在的生机。项目建设高峰期,吸纳了周边大量劳动力在家门口务工,从桩基浇筑到组件安装,不少村民经过培训后持证上岗,实现了稳定增收。一位当地的藏族小伙扎西算了笔账:“不用出远门,一个月挣的比过去放牧半年还多,还能照顾家里。”民族团结的工作也结出了沉甸甸的果,相关经验登上了《中国统一战线》杂志,为涉藏地区民族团结提供了可复制、可推广的“大唐经验”。

丹巴巴底光伏项目现场施工的工人们在施工间隙愉快聊天。

从水电筑基到光伏拓疆,从大渡河畔到高原草甸,该公司的建设者们,以黝黑的脸庞、坚定的信念,在雪域高原上深耕不辍,书写着绿色高质量发展的壮丽篇章。
