4月29日6时57分,随着主变压器成功合闸,宜宾普和110千伏输变电工程正式投运。这个总投资约1.09亿元的重点项目,新增主变容量12.6万千伏安,不仅补齐了叙州区普和新区供电短板,更用绿色智慧技术打造了一座节能示范电站,为当地经济社会高质量发展注入了强劲动能。

普和新区是宜宾中心城区西部重点拓展区域,规划面积约5.71平方公里。近年来,恒泰置业、叙州世纪城、市第三中医医院、安置房等一批重点项目加快推进,用电需求噌噌往上涨。数据显示,目前新区最大供电负荷约16兆瓦,主要靠周边变电站的10千伏线路临时“支援”。但根据负荷预测,2025年新区最大供电负荷将达72兆瓦,2027年更要攀升至90兆瓦——现有供电体系根本“扛不住”。

天池110千伏变电站距新区约5公里,2025年预计负荷将达60兆瓦,加上普和新区,总负荷将超130兆瓦,设备早已饱和;普安110千伏变电站远在12公里外,供电半径过长,电压不稳;城南、丰收两座220千伏变电站虽然容量大,但10千伏间隔已用完,无法接电。新建普和110千伏输变电工程,成了破解困局的唯一出路。

项目建设中,国网宜宾供电公司坚持绿色低碳、智慧高效导向,推广新技术、新材料、新工艺,让这座变电站“内外兼修”。

首先是“省电”。工程采用节能型变压器,通过降低空载电流和短路阻抗,减少无功损耗,每年可节约电能约5%。别小看这个数字,长期运行下来,减碳效果相当可观。

其次是“快建”。创新应用装配式建筑物钢结构全栓接技术——梁柱、墙檩等所有节点全部用高强度螺栓连接,替代传统焊接。这样一来,施工现场无明火、零交叉,既消除了焊接质量隐患,又缩短了工期、降低了成本,模块化预制率大幅提升。

再次是“环保”。外墙使用一体化纤维水泥复合板,实现“零叠装、零涂刷”。与现场混凝土浇筑相比,减少湿作业100%,施工时间缩短80%,墙板耐火极限达3小时,安装效率提升30%至40%,成品质量稳定可控。一系列绿色技术落地,让工程建设更高效、更环保、更安全。

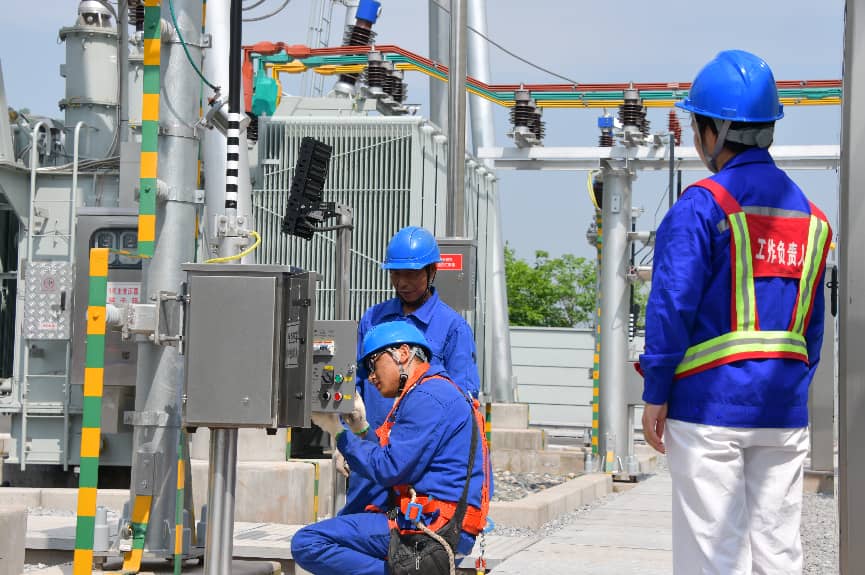

工程工期紧、任务重、工艺要求高,全体建设者迎难而上。施工方宜宾远能电业集团有限公司项目负责人田国平表示,团队始终以高标准推进每道工序,统筹协调进度、安全与质量,优化方案、强化现场管理,最终按期高质量投运。从设备安装到调试运行,大家坚守岗位、精益求精,“就是为了让新区百姓早日用上安心电、放心电”。

国网宜宾供电公司建设相关部门负责人表示,普和110千伏输变电工程是服务宜宾城市发展战略、优化区域电网布局、保障民生用电的重点工程。投运后,将彻底改变普和新区无110千伏电源点的历史,有效缩短供电半径、优化网架结构,提升叙州区西部电网供电能力和安全水平。随着迎峰度夏临近,这座绿色智慧电站将为新区产业发展、城市建设、居民生活注入强劲动能,真正成为高质量发展的“电力引擎”。(供稿:国网宜宾供电公司 王青青、潘勇)
