国网宜宾供电公司:圆满完成首次跨越在运高铁二级风险夜间施工
“通信是否畅通?”“工器具检查无误!”“安全距离确认达标!”4月24日凌晨,渝昆高铁沿线,几束强光划破夜空,照亮了宜宾翠屏港东110kV输变电扩建工程金沙—云台110kV线路π接入港东变110kV线路工程N18-N19跨越渝昆高铁的施工点位。

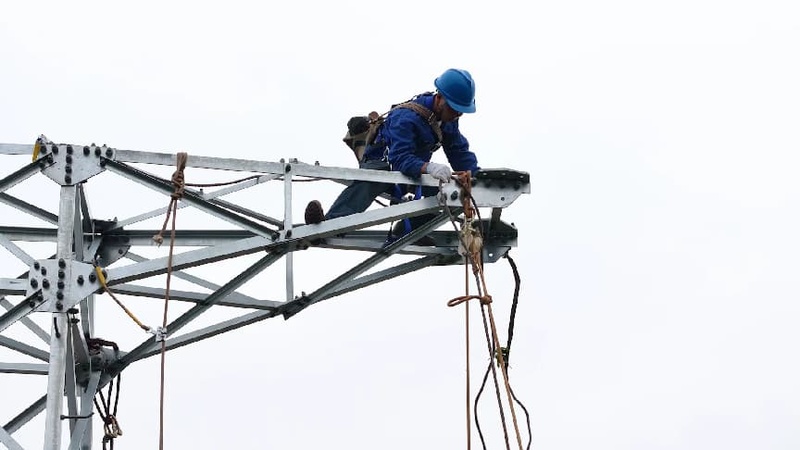

现场指令声、设备操作声交织,现场作业人员严格按照施工方案规范操作,从抱杆搭设、承载绳牵引,到封网铺设、绝缘支撑安装,每一个步骤都精准细致、有条不紊。
4月13日至24日,在铁路部门批准的凌晨0点至4点40分的“天窗”时段,国网宜宾供电公司施工团队,披着夜色展开鏖战,顺利完成首次跨越在运高铁二级风险夜间封网施工,为后续架线作业筑牢安全屏障,也打响了公司2026年重点电力线路工程施工的关键一战。
本次施工跨越档距248米,是典型的涉铁高风险作业,也是公司承担的首次跨越在运高铁作业。渝昆高铁作为重要交通干线,行车密度大、安全要求高,且封网施工全程为夜间“天窗”作业,视线受限、时间紧迫,对施工组织、安全管控和操作精度都提出了极高要求。
公司高度重视本项工作,严格落实“先审批、后施工”原则,进行现场查勘和方案初编,施工方案经审批后,提交渝昆高铁管理部门进行评审,再组织专家进行论证,到最终方案修编发布,层层把关、反复优化,为现场施工制定了详尽的技术和安全方案。
公司施工团队克服夜间施工、多次降雨、“天窗”时间有限等困难,加强组织,精心策划,落实风险前置性审查,按严、细、实的标准,做好方案编制、施工组织、安全交底、措施落实、过程管控等工作。施工期间公司及远能集团公司班子成员多次到现场进行督导,确保项目安全有序推进。
截至4月24日凌晨3点40分,经过连续奋战,施工团队顺利完成跨越封网、导地线展放、拆网施工全部工作,封网系统各项指标均符合施工和安全要求。
此次夜间封网跨越施工,是公司在涉铁高风险作业领域的又一次实战检验,充分展现了过硬的施工技术、科学的组织管理和严谨的安全管控能力。
据悉,该区段跨越渝昆高铁工程完成后,将完善临港区域110千伏电网网架结构,提升区域电力供应的可靠性和稳定性,为地方经济社会发展提供强劲的电力保障。(供稿:国网宜宾供电公司,唐克娟、王开平)
