“电缆终端头已连接至开关柜,电缆中间接头已制作完毕,试验合格,10千伏叙莱二线、叙月线投运送电正常。”7月17日,经过近11个小时的通夜奋战,国网宜宾市叙州供电公司成功将110千伏叙南变电站2号主变部分负荷改接至3号主变,一举化解了叙南变电站2号主变长期高负荷运行的严峻挑战,显著优化了电网运行方式,为宜宾市叙州区南岸东片区迎峰度夏期间供电可靠性提供了有力保障。
7月16日9时31分,宜宾市叙州区气象台发布高温橙色预警,未来24小时气温将升至38摄氏度以上。下午18时,负荷持续上升,110千伏叙南变电站2号主变重载,存在发热隐患,一旦发生故障会影响片区近万户用户正常用电。国网宜宾市叙州供电公司紧急会商研判,决定将2号主变部分负荷改接至新投运的3号主变,重新分配负荷线路,降低2号主变高负荷运行压力,减少主变过载风险,提升区域电网安全稳定运行水平,保障群众夏季高温天气生产生活用电需求。
晚上20时许,国网宜宾供电公司运检部、调度控制中心、叙州供电公司等多专业部门、单位联动,出动40余人,启动10千伏叙莱二线,叙月线负荷改接工作。

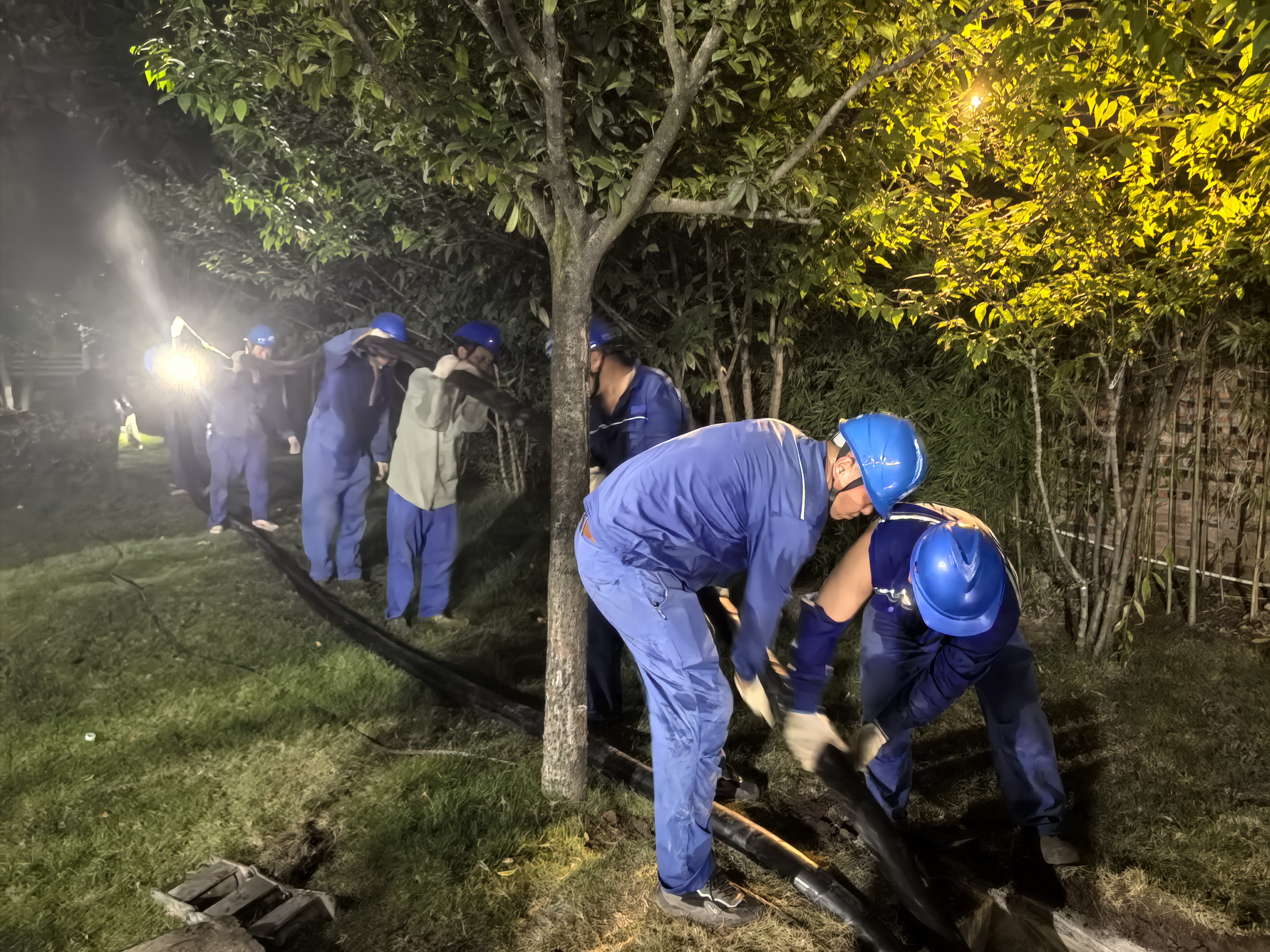

“线盘支架稳定牢固,可以开始展放电缆。”工作现场负责人一声令下,电缆展放作业开始。推线盘、拉电缆、扛电缆......施工人员配合开展电缆转移施放工作。电缆又粗又重,需要十几个施工人员合力抬起,将电缆缓缓送入地下电缆通道,并施放至3号主变开关柜处。虽已是深夜,但室外温度仍超过30度,作业人员衣服早被汗水浸透,豆大的汗珠不停从脸颊上滴落,仍咬牙坚持施工,经过各专业人员通力配合,完成300余米敷设电缆。电缆施放到位后,开关柜前作业人员立即开始制作电缆头、接入新电缆,并细致进行核相试验。经通宵作战,7月17日早上7时18分,110千伏叙南变电站主变负荷改接工作顺利完成,2号主变发热隐患得到解决。
据悉,当前正值迎峰度夏关键期,电网负荷面临严峻考验。此次负荷切改的成功实施,有效优化了电网运行方式,使电力资源调配更趋合理均衡,不仅让110千伏叙南变电站的主变运行成功“减负”,也全力保证了叙州区南岸东区在高温酷暑中的民生用电可靠性。下一步,国网宜宾市叙州供电公司将持续强化电网运行管理,精准施策,全力护航经济社会发展与民生用电需求。
